降板深度夠不夠,決定的不是美觀,而是管徑、坡度與深層排水能不能真正組成一套系統。這篇以聯聚瑞和、忠泰老佛爺等案場為例,拆解珥本設計如何思考毛胚屋浴室排水,從法規坡度到內視鏡檢測、流水與蓄水測試的完整驗證方式。

核心問題:毛胚屋的浴室排水,為什麼不能只看地排位置?
因為浴室排水的關鍵不在地排本身,而在降板區能不能提供足夠的管徑、坡度與施工空間,以及完成面以下是否有一套防水、坡度與深層排水共同組成的閉環系統。依台灣《建築物給水排水設備設計技術規範》第4.2.3條,排水橫管管徑在75公釐(含)以下時,坡度不得小於1/50;超過75公釐時不得小於1/100——這代表同樣5公尺的水平距離,光是坡度就可能需要50到100公釐的垂直落差,而這個落差必須在降板深度裡被完成。珥本設計在聯聚瑞和等案場,會先讀取原建築的降板區、污排水與通氣配置,再決定管路路徑;施工完成後另外透過內視鏡檢查管路狀態、流水測試驗證坡度,以及降板區蓄水測試確認防水與深層排水是否真正有效。
一個先進的城市,背後一定需要一套完善的排水系統;住宅其實也是一樣。
排水可能是整個家裡最不容易被看見、也最不花俏的工程。完成之後,我們甚至希望住在裡面的人永遠不需要注意到它。但它一旦失效,帶來的往往不是美觀上的問題,而是直接影響生活。
因此,在珥本設計的毛胚屋與高端住宅設計中,我們思考浴室排水,從來不只是決定地排放在哪裡、排水管怎麼接。我們更在意的是:一滴水從進入浴室開始,到最後離開建築為止,它可能經過哪些路徑?看得到的水要排,看不到的水,也必須有地方排。
這也是為什麼排水必須與防水、降板、管徑、坡度、通氣、材料、施工與最後的工程驗證一起思考。它們不是幾個分開的工項,而是一套完整的水管理系統。若想先了解毛胚屋防水、排水、給水與機電四大隱蔽系統的整體全貌,可以參考《毛胚屋裝修與隱蔽工程指南》;這篇文章則專門把「排水」這一項,從降板深度、管徑坡度到深層排水與驗證方式,拆得更細。
很多人選擇毛胚屋,是因為它保留了較大的空間調整自由,也因此容易產生一個直覺:既然沒有隔間,浴室是不是想放哪裡就可以放哪裡?我們的看法並不是如此。
珥本在開始規劃毛胚屋浴室以前,通常會先回頭閱讀原建築師留下來的圖面與配置。我們會去理解:為什麼原本的浴室安排在這個位置?窗戶在哪裡?降板區在哪裡?污排水與通氣系統在哪裡?這個位置與人體工學、使用便利性以及上下樓層之間的關係是什麼?
因為一棟建築即使還沒有完成室內裝修,也不是一張真正的白紙。結構、開口、降板、管道與垂直系統,早已形成它自己的條件。毛胚屋給設計師的是調整的自由,而不是忽略建築條件的自由。
因此,好的室內設計並不是先畫出一個理想平面,再要求所有工程去配合它;而是先理解建築,再判斷哪些值得改、哪些可以改,以及哪些其實沒有必要改。
設計師當然會有自己的想法,也會有想在空間裡實現的企圖。但當一個設計必須違背原有建築條件、增加不必要的工程複雜度,甚至犧牲排水、通風、防水、人體工學與長期使用的便利,只為了完成某個設計想法時,我們認為就應該重新思考。設計不是證明設計師能做多少,而是在理解建築與生活之後,做出真正適合這個空間的決定。成熟設計的一部分,是懂得不為了設計而設計——有時候,成熟的設計不是再多做一件事,而是知道什麼時候應該放棄一個原本很想做的設計。
這個判斷順序,決定了接下來所有工程細節:Existing Building → Reality → Engineering Judgment → Spatial Planning → Design,而不是反過來,先有設計構想,再要求現場的排水、坡度、降板去配合它。
進入一個毛胚屋現場,準備重新規劃浴室時,我們很早就會確認一件事情:降板區的範圍與深度。
因為浴室的排水並不是平面問題而已。排水管需要管徑,也需要坡度;不同設備有不同的排水條件,糞管、地排與其他排水又各自有不同需求。當管路需要水平移動時,足夠的垂直深度就會變得非常重要。因此,在條件允許的情況下,我們會盡量讓主要浴室排水在合理的降板範圍內完成,利用降板的深度取得適當的管徑、坡度與施工空間,而不是為了平面配置,把排水管硬拉到原本並不適合的位置。平面配置不能只看排水點能不能接得到,而要先看這條排水能不能在正確的建築條件裡被完成。這也是為什麼,排水工程其實從很早的平面設計階段就已經開始。
依台灣《建築物給水排水設備設計技術規範》第4.2.3條規定,建築物排水橫支管及橫主管,管徑在75公釐(含)以下時,坡度不得小於1/50;管徑超過75公釐時,坡度不得小於1/100。
換算成實際距離會更容易理解這件事為什麼重要:一條管徑75公釐以下、水平走5公尺的排水橫管,光是滿足最低坡度,末端就必須比起點低100公釐(5,000mm × 1/50);如果是超過75公釐的較大管徑,5公尺距離的最低落差也還需要50公釐(5,000mm × 1/100)。
這個落差必須發生在降板裡——而降板深度同時還要容納管徑本身、管件轉折、防水層施工空間,以及完成面材料的厚度。這也是為什麼「降板夠不夠深」從來不是感覺問題,而是管徑、坡度、水平距離三個數字加總後的結果:設備位置→管徑→坡度→水平距離→轉折→匯流→通氣→累積高低差→降板深度,任何一段被忽略,最後都會反映在降板深度是否足夠這件事上。
以上坡度數字為現行技術規範的一般原則,實際工程仍須依管徑、排水負荷、用途、距離與現場條件綜合判斷,不是「坡度越大越好」,也不能直接套用成所有情境的固定公式。
排水管接得上,並不代表這是一套好的排水系統。真正需要一起判斷的,包括管徑、坡度、路徑長度、轉折方式、設備規格、糞管位置以及通氣系統。尤其是馬桶排污:不同馬桶設備的條件不同,如果糞管路徑過長、轉折過多,或者坡度與通氣沒有被妥善處理,即使施工當下「接得通」,長期使用仍可能產生問題。
因此我們在規劃排水時,會盡量讓路徑直接、合理,減少沒有必要的轉折,並確認新配置能夠與原建築的排水及通氣系統正確銜接。在空間條件允許時,我們也傾向為排水保留較充分的管徑與有效排水截面,為長期使用留下餘裕。排水工程的目標不是「通」,而是「順」。「通」只能說明現在水過得去;「順」思考的是這套系統在長期使用之後,是否仍能穩定工作。
設計邏輯成立之後,真正決定這套系統好不好用的,是現場怎麼把管路做出來。

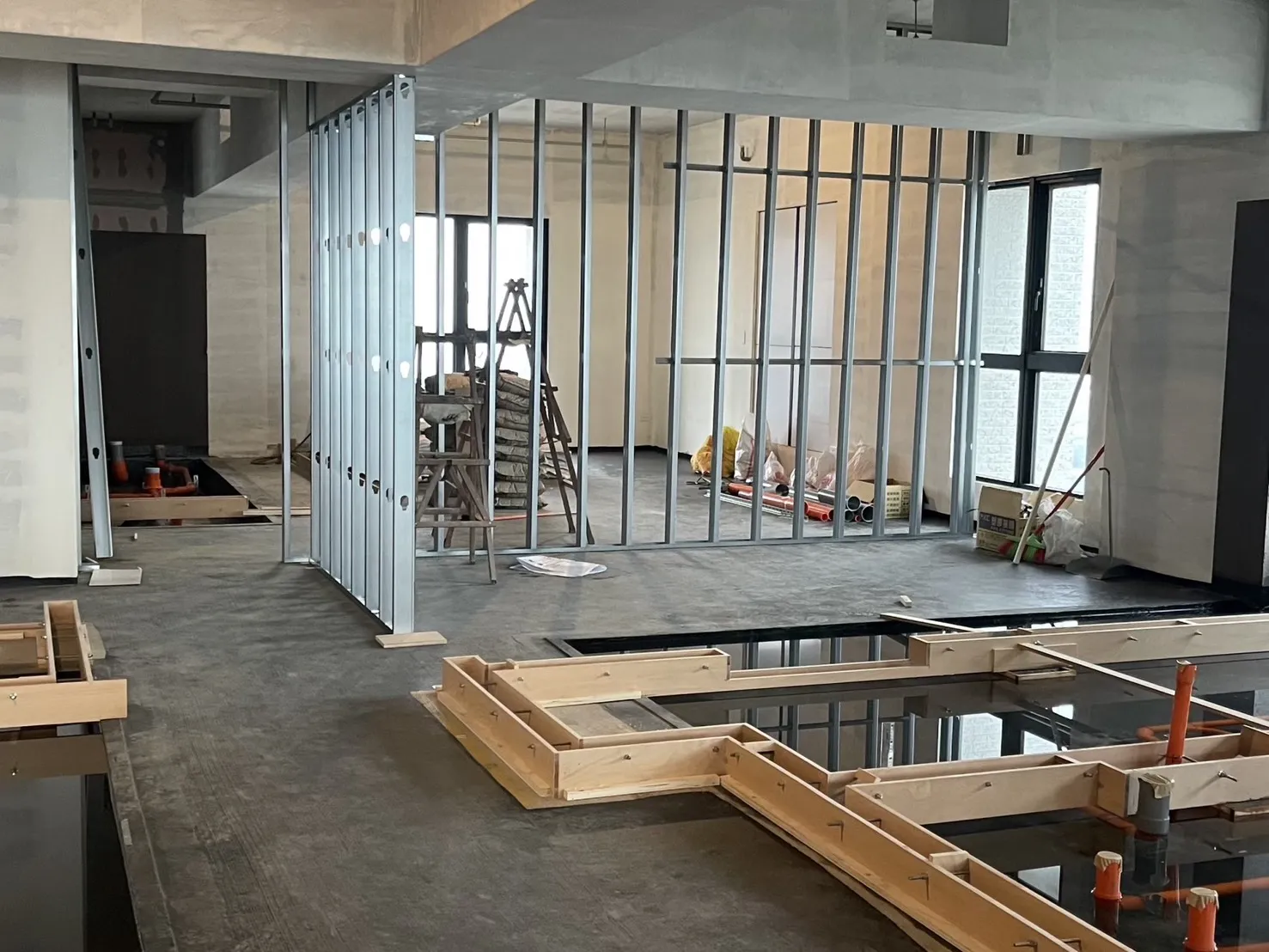

在聯聚瑞和的毛胚屋現場,排水規劃在牆體與樓板都還沒完成的階段就已經開始:先確認降板區域與輕鋼架隔間的相對位置,再決定管路的立管與線路預留,最後才是完整的排水配管——多處轉折與匯流集中在有限的降板深度裡,管路必須同時滿足坡度與轉折需求。
這個順序本身就是「通」與「順」的差異在現場的實際樣貌:先確認範圍,再讓路徑盡量直接、減少轉折,而不是先把管子接起來,再回頭處理坡度夠不夠。

一般人看到浴室裡的水,最直覺的理解是:水落到地面,沿著洩水坡度流進地排,事情就結束了。但真正的浴室並不是一個完全密閉的表面。磁磚、石材、設備與不同材料之間存在許多接縫與交界,因此設計不能建立在「所有的水永遠只存在於完成面上」這個假設之上。
除了完成面看得到的水,我們也必須思考完成面以下可能存在的水,以及更深一層、進入降板區的非預期水分。因此,一個完整的浴室排水概念至少存在三個層次:第一層,是完成面排水,讓日常使用的水透過正確的地坪坡度流向地排;第二層,是完成面以下的水分疏導,如果水分經由接縫或材料交界進入底層,就必須思考它如何被導引,而不是讓它長期停留;第三層,是降板區的深層排水,如果未來因為管線接點、材料老化、冷凝或其他非預期狀況,使水進入平常看不到的降板區,它同樣需要一條可以離開的路。所以我們真正關心的,不只是「如何避免水進去」,而是:如果水真的進去了,它要怎麼出來?
這也是為什麼,我們不會把防水與排水看成兩件互不相關的工程。如果防水的思考只是「把水擋住」,那麼可能形成另一個問題:水進來了,防水確實沒有讓它漏到樓下,但是水卻長期留在結構或完成面以下,這並不是一個完整的水管理系統。防水最重要的原則,是排掉、疏通,而不是去堵。我們認為比較完整的邏輯應該是:防水控制水的範圍,坡度決定水的方向,排水讓水真正離開。當防水、坡度與排水彼此銜接,水才真正形成一個從「進入」到「離開」的閉環。防水層本身的搭接工法、轉角補強與材料工序,可以參考《防水工程:豪宅浴室降板區防水、搭接與蓄水測試怎麼做》;這裡我們聚焦在防水把水的範圍控制住之後,坡度與深層排水如何接手,把水真正帶出去。

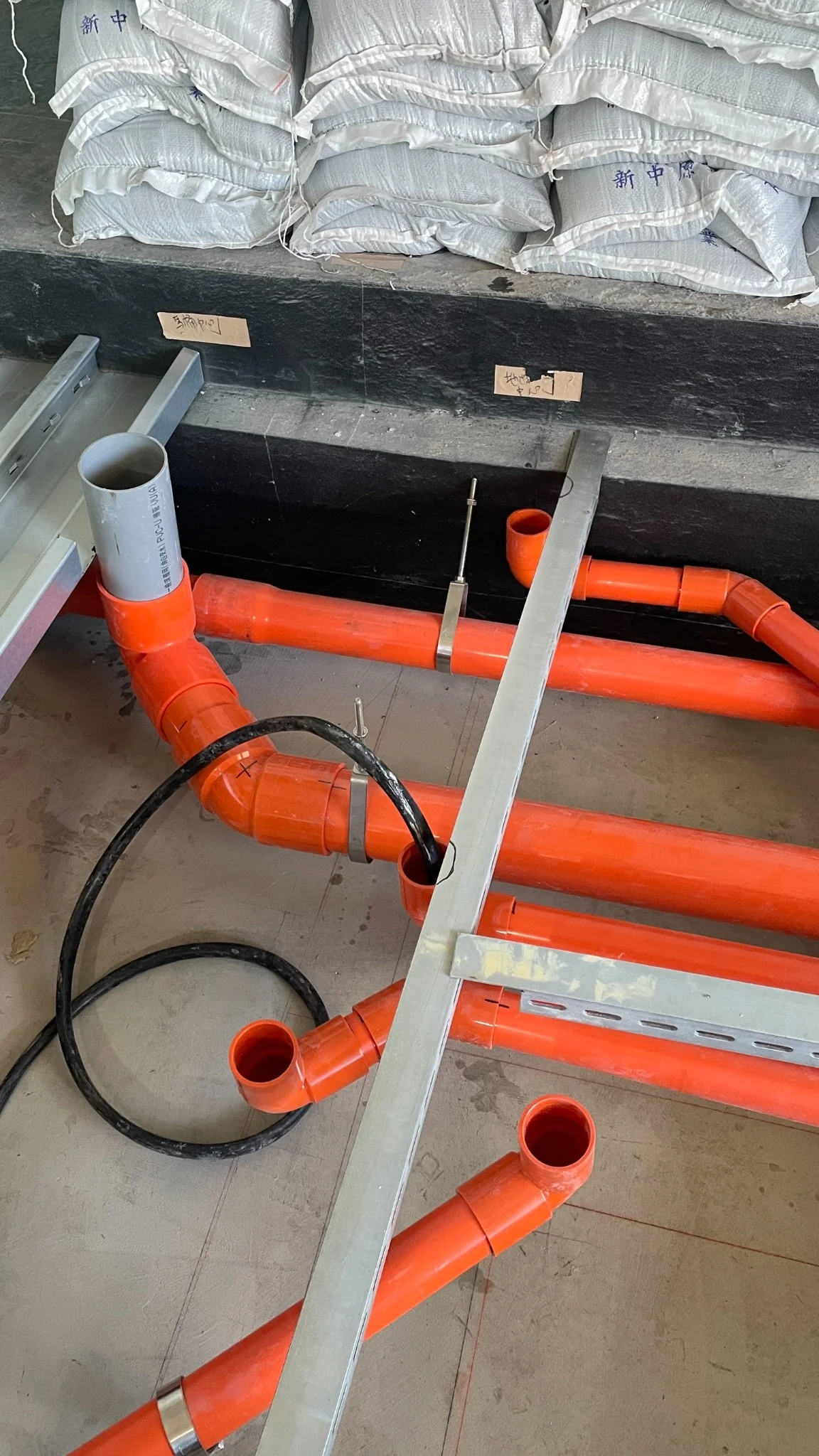

在忠泰老佛爺這個案子裡,可以看到防水塗層施作與排水管出口、轉折之間的細部關係——排水管出口周邊的防水已施作完整,管路在有限的降板深度裡完成轉折。這個案子要回答的核心問題是:如果有一天水真的進入完成面以下,它要往哪裡去?——不是單純陳述「防水做得很好」,而是說明防水層先控制範圍、底層坡度接手導引、深層排水最後把水帶走,三者銜接起來才成立。

這是浴室工程裡非常容易被忽略的一件事。大家很自然會注意磁磚表面的洩水坡度,也會注意地排的位置,因為這些都是完成後看得到、每天會使用的地方。但是完成面以下的降板區,施工完成後就再也看不到了,而我們反而認為,越是看不到的地方,越需要在施工以前把它想清楚。
沒有任何一條管線、任何一個接頭,可以假設在很長的時間裡永遠不會發生變化。建築會經歷時間,也可能受到地震、微小位移以及材料老化的影響。因此工程設計不能只建立在「它永遠不會漏」這個假設上。我們更希望提前回答另一個問題:如果十年、二十年之後真的有水進入這個區域,它會去哪裡?
因此在珥本的浴室工程邏輯裡,降板區本身必須同時考慮防水、底層洩水坡度與深層排水。當非預期的水進入降板區,防水層先控制它的範圍,再透過坡度將水導向深層排水,最後讓水離開。深層排水因此不是多做一個地排,而是一道藏在完成面以下的排水防線。
這件事在設備規格較複雜的案子裡更明顯。像 Boffi Home II(約220平方公尺)這類配置高端衛浴設備的住宅,設備本身的美觀與精密之外,仍然必須建立在合理的降板、設備定位、排水、防水與隱蔽工程之上——漂亮的完成面,不能取代底下這套系統是否成立。這裡要強調的不是「因為用了某個品牌所以更好」,而是:再精密的設備,也需要一套同樣經得起檢驗的降板與排水邏輯撐住它。
設計邏輯成立之後,施工現場仍然需要驗證,而且是分成好幾層驗證。
施工前:內視鏡確認管路狀態。建築在原始施工過程中,排水管可能因泥漿、水泥或其他施工異物進入,而產生局部阻塞。它未必完全塞住,比較像血管裡逐漸出現沉積物——水還是可以通過,但真正有效的通道已經變小。因此在既有管路需要被重新使用以前,珥本會利用內視鏡確認降板區內相關排水管的狀態,檢查管內是否乾淨,也會確認落水頭與管路之間的對位是否正確。因為落水頭即使「有接到」管子,如果彼此錯位,仍可能縮小真正有效的排水截面。有接到,不代表有接好。施工進行期間,排水管口也需要適當保護,避免後續防水材料、水泥、砂漿或其他施工異物再次進入管路;完成相關施工之後,再以適當工具或水流進行清潔。
流水測試:坡度用水證明。圖面可以標示坡度,現場也可以量測坡度,但排水完成之後還有一件不能省略的事情:真正讓水流一次。珥本的排水工程完成後,會要求施工團隊進行持續流水測試,設計人員在現場確認。依實際工程條件,每一條需要驗證的排水管會持續流水約10至15分鐘,觀察排水速度是否正常、接頭是否存在滲漏、坡度是否能讓水順利排出,以及管內是否存在不合理的積水。這個10到15分鐘是珥本自訂的品質管理實務,不是台灣法規統一規定的時間長度。坡度不是畫出來的,是最後要用水證明的。

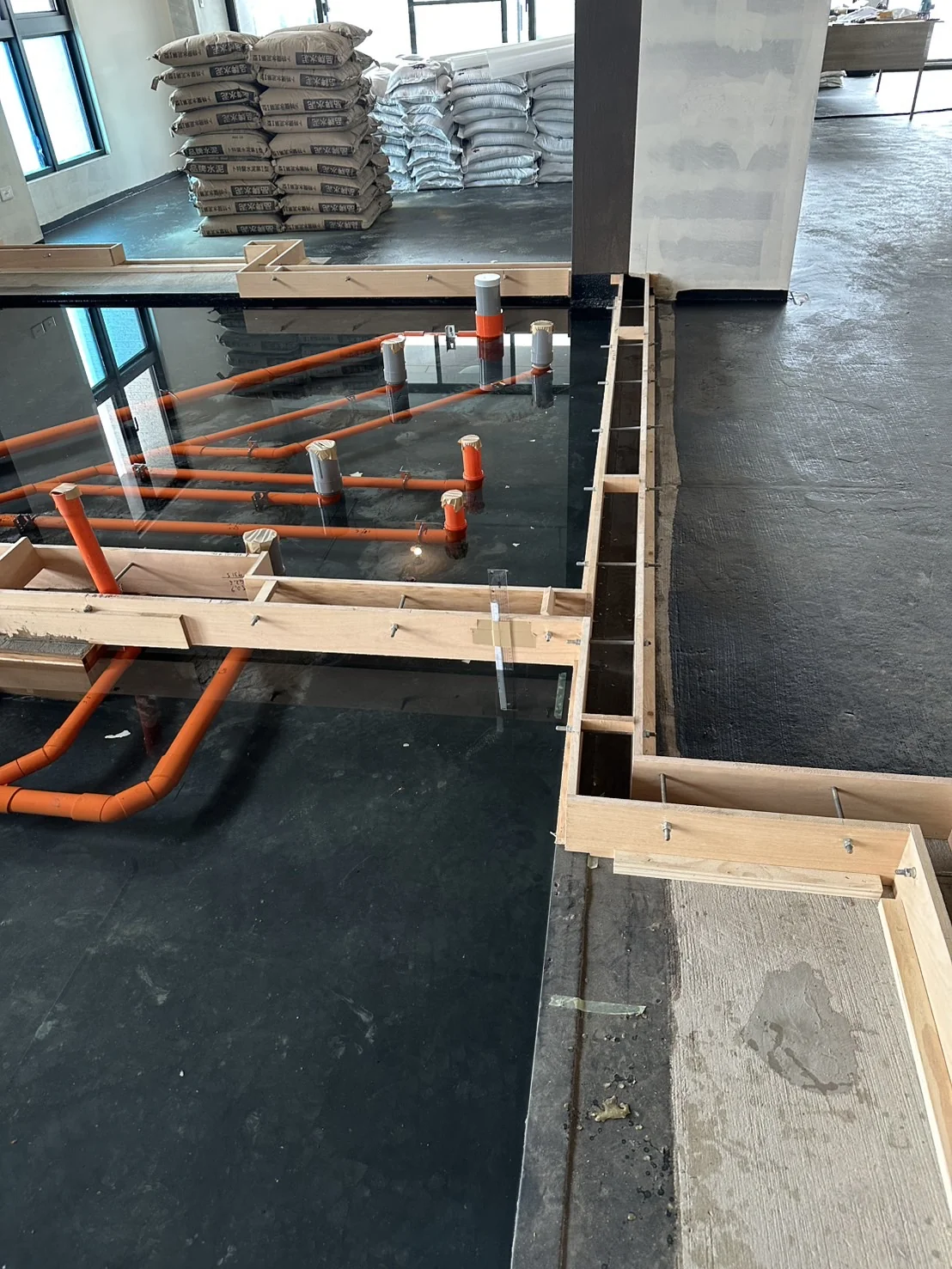

蓄水測試:從管外驗證防水。流水測試是在測試管路裡面的水,但我們還會進行另一個方向的驗證:降板區蓄水測試。當降板區進行蓄水,水會從管路外部接觸防水層以及相關管線節點,這是在確認另一件事情:當水存在於管路之外時,防水與相關接點是否仍然安全。因此兩種測試其實在回答兩個不同問題:管子裡面的水,能不能順利排走?以及管子外面的水,會不會跑到不應該去的地方?在聯聚瑞和的現場,我們曾拍下蓄水測試進行中的畫面——水面淹過排水管路,靜置觀察水面是否平整、管路周邊接點是否出現異常。這道工序完整的材料與搭接作法,可參考前面提到的《防水工程》一文。
洩水測試:水要自己找得到出口。還有最後一個我們很在意的動作:把蓄水排掉。這時候要觀察整個降板區裡的水,是否能依照原本施工的底層坡度,自然往深層排水的位置集中,最後排乾。如果水留在低窪處,代表即使防水本身沒有漏,整個排水閉環仍然沒有真正完成。
所以完整的驗證不是單一測試,而是三個方向:管內的水要排得順;管外的水不能漏出去;留在降板區裡的水,也必須自己找得到出口。真正的隱蔽工程,不只是把看不到的東西做好,而是在它被封起來以前,證明它是好的。

排水、防水與相關測試完成之後,接下來的施工會把大部分管路永久藏進完成面以下。因此在真正隱蔽以前,珥本會留下現場照片以及管線位置紀錄,記錄那些未來再也無法直接看到的排水系統;同時,我們也保留流水測試與蓄水測試的相關書面紀錄。這兩種紀錄的意義並不完全相同:照片與管線位置,記錄的是當初怎麼做;流水與蓄水測試紀錄,留下的是工程完成之後曾經如何被驗證。
因此我們理解的工地履歷,不只是施工過程的照片集合,它更重要的價值是:讓一個最後會消失的工程,仍然留下可以被回看的證據。隱蔽工程可以被完成面覆蓋,但它的施工過程與驗證結果,不應該因此消失。在聯聚瑞和這個案子裡,主臥浴室、女兒房浴室與公共廁所各自的風格不同,但底下的降板、排水與防水邏輯是同一套系統——這也是為什麼工地履歷要留給整個案子,而不是只留給某一間特別重要的衛浴。
回到最開始的比喻,一個先進的城市,需要一套完善的排水系統;一個好的住宅也是一樣。真正重要的基礎建設,很多時候並不需要被看見。浴室裡最後被看見的,可能是石材、磁磚、五金、燈光與比例;但是支撐這些日常生活的,是下面那些最後完全看不到的管線、坡度、防水、深層排水,以及施工過程中一次又一次的確認。
這些工程沒有太多花俏的地方,但當它們失效時,卻可能成為住宅裡最麻煩的問題之一。因此我們願意在最後看不到的地方多花一些時間,不是為了讓工程變得複雜,而是希望把該做的事情,在還能看得到、還能檢查、還能修正的時候做好。真正好的排水,不是讓人看見它做得多複雜,而是經過很多年的使用之後,它依然安靜地完成自己的工作。這也是珥本所理解的 Quiet Permanence。



毛胚屋具有較高的空間調整彈性,但並不代表浴室可以不受條件限制地任意移動。浴室位置仍需要綜合評估原建築的降板區、污排水管、通氣系統、結構、窗戶、管路坡度、人體工學與使用便利性。好的設計不是先決定「想放哪裡」,而是先理解建築提供了哪些合理條件。
降板區提供排水管所需要的垂直空間,使管徑、坡度與管路配置有機會在合理條件下完成。依台灣《建築物給水排水設備設計技術規範》第4.2.3條,管徑75公釐以下坡度不得小於1/50,超過75公釐不得小於1/100,這些坡度落差都必須被容納在降板深度裡。同時,降板區也是完成面以下水管理的重要區域,因此除了管路配置,還需要同時考慮防水、底層洩水坡度與深層排水。
深層排水處理的不是日常在磁磚表面看得到的水,而是可能進入完成面以下或降板區的非預期水分。它與降板區防水及底層坡度共同作用,讓進入隱蔽區域的水仍然具有可被導引並排出的路徑。
因為防水主要控制水不要進入不應該進入的區域,但被控制住的水仍然需要出口。完整的水管理應同時考慮防水、坡度與排水,讓水不只是被擋住,而是能被導引並離開。
除了施工量測之外,珥本會透過實際流水測試觀察排水速度、接頭、坡度與管內是否存在不合理積水,通常每條管會持續流水約10至15分鐘;降板區也會透過蓄水及最後洩水過程,確認水是否能依照底層坡度自然流向深層排水。對我們而言,坡度最後仍然需要由真正的水流來驗證。
不一定。條件允許時,較大的管徑可以提供較大的有效排水截面與排水餘裕,但坡度應依管徑、排水負荷、用途、距離與系統條件綜合判斷,不是坡度越大越好,也不能把單一管徑對應單一坡度的規定,直接套用成所有情境的固定公式。
