浴室防水工程:從基層、搭接、蓄水測試到封板前紀錄

2026-11-06
住宅設計
STEVEN
Author
Steven Chen 陳建佑 Founder & Design Director URBANE DESIGN
“

浴室防水的難處在界面:搭接、轉角、出水口、門檻與壁龕。本文以珥本設計在聯聚瑞和的工法為例,說明全室防水、轉角補強與分階段蓄水測試,並附測試紀錄範本與封板前核對表。

珥本設計|聯聚瑞和毛胚屋工地:防水施工前的結構與管線現況

浴室防水要做到能被證明:關鍵部位完成後經過蓄水測試,並以照片與簽認留下紀錄。浴室防水,真正需要控制的,不只是「有沒有做防水」,而是整套防水系統是否持續成立:防水層是否連續?不同界面是否有效搭接?牆地轉角、管線穿越與出水口是否經過補強?施工完成後,又是否經過實際測試驗證?

對高端住宅而言,浴室防水是一項典型的隱蔽工程。防水完成後,通常會被泥作、磁磚、石材與其他完成面覆蓋;一旦後續發生滲水,處理的往往不只是重新施作防水,還可能涉及完成面拆除、滲水來源判斷,以及不同工程界面的重新處理。

珥本設計在聯聚瑞和(約 300 平方公尺)住宅案的浴室防水工程中,即依循這套邏輯:從基層處理、全室防水、防水層搭接、界面補強,到管口與出水口、後續工序、測試驗證與施工紀錄,每一個階段都必須在被封閉之前完成確認。

以下依序整理:浴室防水為什麼是關鍵隱蔽工程、珥本的工法與核心規範、轉角與出水口以外的門檻和壁龕、蓄水測試與施工履歷,以及屋主在封板前可以直接使用的測試紀錄範本、照片標註方式、核對表與責任分界。

一、為什麼豪宅浴室防水是關鍵隱蔽工程?

浴室防水工程,是在浴室地面與牆面建立連續的防水層,降低水分進入樓板、牆體及其他構造的風險。但實際施工並不是把防水材料「塗滿」就完成。浴室裡存在許多不同的工程界面:地板與牆壁、牆面轉角、管線穿越位置、出水口、排水孔、不同材料交界,以及不同施工階段的接續位置。這些位置,都可能成為防水系統需要特別處理的節點。

因此,防水工程很容易被簡化成「塗幾道?用哪一個牌子?厚度多少?」這些資訊當然重要,但並不能單獨代表整個防水系統的可靠程度。真正需要處理的是基層、轉角、搭接、管口、出水口、不同材料界面、後續施工,以及最終驗證。如果防水層本身施工完整,但後續工程在施工過程中破壞了它,原本的防水效果同樣可能受到影響。

珥本對浴室防水的基本理解是:先建立完整的防水範圍,再針對不同界面進行搭接與補強,最後透過工程測試驗證施工結果。換句話說,防水品質不是某一個工序的結果,而是整個施工流程共同形成的結果。真正需要控制的,是牆與地的界面、防水層與補強材料的界面、管線與防水層的界面、出水口與牆體的界面,以及不同施工階段的界面。所以珥本不只問「用了什麼防水材料?」,而是問「這套防水系統,如何在每一個界面持續成立?」

防水只是毛胚住宅隱蔽工程中的其中一個系統,它同時受到排水、高程、管線、泥作與後續完成面的影響。若要理解防水與其他工程系統之間的完整關係,可延伸閱讀〈台中毛胚屋裝修與隱蔽工程指南〉。

防水的成敗往往在毛胚階段就已決定,防水如何與排水、衛浴配置及機電一起被規劃,可參考《毛胚屋設計與施工整合》。

二、珥本浴室防水工法與核心規範

珥本浴室防水採全室牆壁、地板施作:除了天花板及梁之外,地面與牆面均納入防水範圍。這代表防水並不是只集中在淋浴區地面,也不是只做到某一個固定高度,而是先建立完整的浴室防水環境,再依人體實際使用情境,針對特定區域進行額外補強。

1. 全室牆地施作與 180 cm 使用高度加強區

浴室中的水並不只存在於地面:日常使用時,水可能透過淋浴、洗手、清潔、水花噴濺與潮濕環境接觸到不同位置。因此珥本的施工邏輯分成兩層:全室建立防水層是基本範圍,牆面 180 cm 則是額外加強,這兩個概念必須分開理解。180 cm 不是防水做到這裡就停止,而是在人體日常使用水的高度範圍內,再增加一層工程防護。

這個高度對應的是人體使用水的高度與日常水花噴濺範圍,因此珥本會在這個區域的防水層中加入不織布,提升防水層的整體強度。這是從實際使用情境反推工程標準,而不是單純回答「法規要求做到多少」。

2. 牆地轉角搭接:玻璃纖維布上折 10 cm

浴室地板與牆壁的交界,是防水工程中特別需要注意的位置,因為地面與牆面形成不同方向的構造界面,防水層也必須在這裡產生轉折。珥本在地板防水層中加入玻璃纖維布,並跨越牆地轉角,沿牆面上折 10 cm。玻璃纖維類補強材料作為防水層中的補強構造,協助分散可能產生的拉力與應力,降低防水層因基層微小變化或裂縫而產生破損的風險。

這項工法真正值得注意的地方,不只是「增加玻璃纖維布」,而是它跨過了牆地交界:從地面跨越牆地轉角,延伸到牆面 10 cm,讓補強材料不只存在於單一平面,而是形成跨界的加強區域。這也是「搭接」概念在浴室防水中的實際應用:補強材料不是只覆蓋一個平面,而是跨越需要被加強的界面。

3. 出水口與降板區:小節點的高風險位置

出水口的面積很小,卻是浴室中非常典型的工程界面,因為這個位置同時涉及管線 × 牆體 × 防水層 × 出水設備,不同系統在同一個位置交會。珥本會針對出水口周遭進行防水加強,重點不是單純增加防水材料,而是確保防水層在管線穿越的位置仍然保持完整。

降板區則是防水與排水高度重疊的位置,同時存在原始樓板、排水管、管口、防水層、泥作、排水坡度與完成面高度。因此降板區不能只問「防水有沒有做好?」,還需要問「如果真的有水,它會往哪裡走?」珥本會將兩者拆成不同的工程系統處理:防水工程處理防水層、搭接、補強與驗證;排水工程處理排水坡度、管徑、管線路徑與排水測試。

珥本設計|浴室防水牆地轉角補強:聯聚瑞和防水層搭接不織布施作

4. 門檻與壁龕:同樣需要確認收頭的界面

除了牆地轉角與出水口,門檻與壁龕也是浴室裡常見的防水界面。門檻是浴室濕區與室內乾區的分界,也是防水層的終點。防水層若沒有確實收在門檻下方或兩側,水可能從門檻底部往外走,直到相鄰的木地板或櫃體底部出現問題才被發現。

壁龕是在牆內挖出的置物龕,等於在防水牆面上切開一個盒子。龕的底板、頂板、四個內角與外緣都是新的轉折。底板是否朝外微傾、讓水不積在龕內,也需要一併確認。

門檻與壁龕常在設計後段才被加入或修改,例如為了美觀改成無門檻,或臨時增加一個壁龕。尺寸一改,防水的收頭方式就要重新確認。建議把這類變更寫成書面,載明圖面版本、變更內容、對工序與費用的影響,經屋主確認後再施工。

聯聚瑞和淋浴間,門檻深層止水墩及門檻防水加強|珥本設計
聯聚瑞和淋浴間,門檻深層止水墩及門檻防水加強

您可以在現場請施工團隊回答三件事:門檻下方的防水層如何收尾、壁龕內角如何補強、這兩處是否納入蓄水測試的範圍。答案不必用專業術語,但要能指著現場說清楚。

三、工程驗證:蓄水測試與隱蔽工程施工履歷

1. 分階段蓄水測試與水位觀測

防水工程完成之後,不能只靠目視判斷,需要透過適當的工程測試確認防水系統的實際狀態。以降板區為例,珥本會配合不同施工階段進行測試:在泥作打底與防水層完成後,先確認防水系統及相關界面的狀況;後續管線等工程配置完成後,再進行相應的檢查,確認施工過程沒有破壞原有防水層。聯聚瑞和一案的蓄水測試期程約 5–7 天,測試期間會進行水位觀察、每日影像紀錄與現場狀況記錄,並依照實際工程條件確認結果。

測試必須跟著施工階段走,因為浴室不是防水完成後就結束,後面還有管線、泥作、打底、石材或磁磚、衛浴設備等工序。因此工程驗證不是最後才做一次,而是要在重要工程界面被封閉之前,留下可以被確認的機會。

|珥本設計|聯聚瑞和浴室防水驗收階段,蓄水測試與紀錄
聯聚瑞和浴室防水驗收階段,蓄水測試與紀錄

2. 隱蔽工程施工履歷:封板前留下的紀錄

浴室防水最特殊的地方,是它完成之後就看不見了。當石材、磁磚與其他完成面施工完成,原本的防水層便被遮蔽;多年後如果需要維修,現場需要知道防水範圍在哪裡、牆面加強做到哪裡、牆地轉角如何補強、出水口是否曾經加強、管線實際位置、防水施工當時的狀態,以及測試是否曾經完成。

因此珥本重視隱蔽工程施工履歷,內容涵蓋施工影像(記錄防水層、補強材料、轉角、出水口及重要施工節點)、實際位置(留下現場實際完成狀態,而不是只依靠原始設計圖)、材料與工法(記錄實際使用的材料與施工方式),以及測試紀錄(留下工程驗證過程與結果)。

設計圖代表設計意圖,施工紀錄則保留實際完成狀態。對住宅長期維護而言,兩者都重要。防水之所以需要在設計階段被理解,是因為地坪、材料界面、設備配置與後續維修,都與工程條件直接相關。關於這套設計與施工的整合方法,可延伸閱讀:《設計與施工整合,為什麼是高端住宅的必要條件?》。

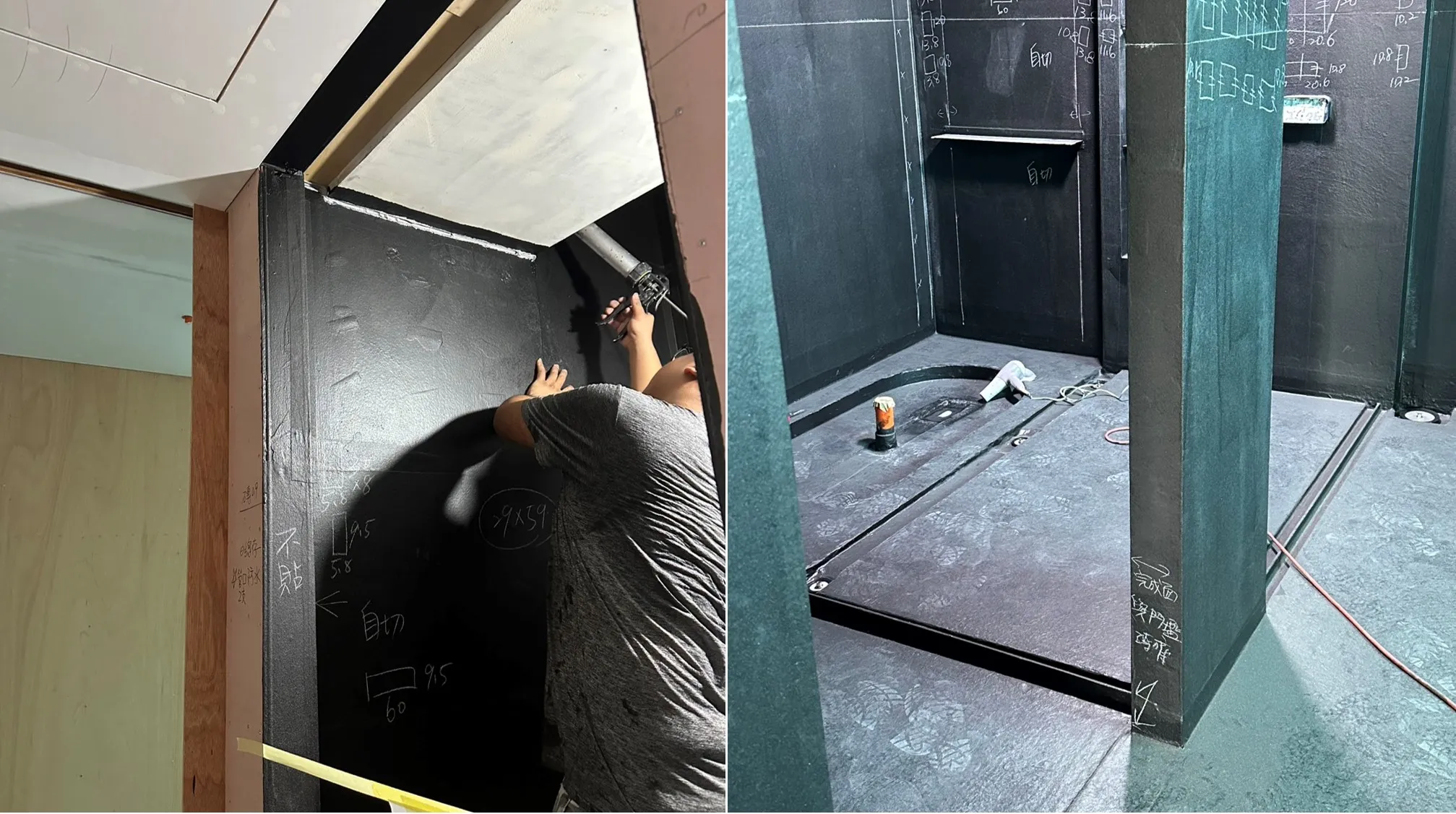

珥本設計|浴室降板區全室防水完成:聯聚瑞和淋浴間牆面地坪防水層施作
浴室降板區全室防水完成:聯聚瑞和淋浴間牆面地坪防水層施作

四、查驗紀錄、照片標註與屋主核對表

施工履歷要讓屋主看得懂,交屋之後才派得上用場。只說「有試水」沒有證據力,紀錄要讓不在現場的人日後也看得懂。以下幾份工具可以在與施工團隊討論時直接使用;它們是建議格式,實際項目依現場條件與合約約定調整。

1. 蓄水測試紀錄:要記錄什麼、由誰確認

第三節的分階段蓄水測試,可以用下表留下紀錄:

測試位置

  • 要記錄什麼:哪一間浴室、淋浴區或全室、是否含門檻與壁龕
  • 為什麼重要:釐清測試範圍,避免只測地面

施工階段

  • 要記錄什麼:防水層完成後、完成面施工前,第幾階段
  • 為什麼重要:證明測試發生在封閉之前

起訖時間

  • 要記錄什麼:注水與排水的日期時間
  • 為什麼重要:讓觀察期可以被核對

水位照片

  • 要記錄什麼:牆面標記線、起始與每日水位照
  • 為什麼重要:水位下降是異常的第一個訊號

每日觀察

  • 要記錄什麼:水位變化、有無異常、觀察人
  • 為什麼重要:形成連續紀錄,不靠事後回憶

鄰近空間

  • 要記錄什麼:樓下天花板、相鄰牆面、門檻外側地面
  • 為什麼重要:滲水常先出現在別的空間

結果處理

  • 要記錄什麼:通過、異常位置、修補方式、是否重測
  • 為什麼重要:修補後重測才算閉環

確認人

  • 要記錄什麼:施工負責人、工程管理方、屋主或代理人
  • 為什麼重要:責任清楚,日後有據可查

確認人建議至少包含實際施工的負責人與工程管理方。屋主或負責工地聯繫的家人若能到場,可以在紀錄上一併確認。樓下空間屬於其他住戶時,是否需要與管委會協調檢查,建議事先確認。

蓄水測試紀錄表單|珥本設計
蓄水測試紀錄表單

2. 現場照片怎麼標註,日後才看得懂?

多數工地照片的問題在於拍了看不懂,數量反而不缺。幾年後牆面出現水痕,翻出一百張相似的灰色牆面照片,也判斷不出是哪一面牆、哪一個階段。每張照片都要能回答「在哪裡、什麼時候、做了什麼」。

  1. 位置:在照片檔名或附註寫明空間與方位,例如主浴淋浴區北側牆。必要時在現場貼一張寫有位置的紙卡一起入鏡。
  2. 日期與工序:註明拍攝日期,以及當下是基層、防水層、補強、試水或完成面前。
  3. 尺度參照:入鏡捲尺或已知尺寸的物件,日後才能判斷管線距地、距牆的實際位置。
  4. 近照與遠照成組:近照看節點細節,例如管口補強;遠照看它在整面牆的位置。少了任何一張,資訊就不完整。
  5. 拍攝與保存移交:約定由誰拍、存在哪裡、完工時以什麼形式移交給屋主,建議依空間與工序分資料夾整理。

本文的兩張施工照片都來自聯聚瑞和的浴室防水工程:一張是牆地轉角的補強,一張是淋浴間牆面與地坪的防水層。這個住宅的整戶設計,可以在聯聚瑞和作品頁看到。

3. 封板前的屋主核對表

  • 防水範圍已在圖面或施工說明中標示,含門檻與壁龕
  • 轉角、管口、出水口、門檻、壁龕都有補強或收頭的照片
  • 防水完成後,沒有再鑽孔、打鑿或移動管線;若有,已補做並重新記錄
  • 蓄水測試已完成,紀錄含水位照片、每日觀察與鄰近空間檢查
  • 測試異常已修補並重測,結果有確認人
  • 降板區的排水路徑與坡度已在封閉前確認
  • 設計變更都有書面紀錄:圖面版本、變更內容、費用與工序影響、確認
  • 照片已依空間與工序整理,約定好完工時的移交方式

4. 設計責任與施工品質怎麼分?

漏水發生時,最常見的爭議是「圖畫錯了」還是「工沒做好」。兩者對應不同的角色,需要在開工前分清楚:

  • 設計:決定浴室配置、高程、排水位置、門檻形式、壁龕尺寸與材料選擇,並在圖面與施工說明中交代防水範圍與收頭要求。圖面若沒有交代,現場就只能各自判斷。
  • 美學監管:確認完成後的比例、材料、收邊與設計意圖一致,屬於設計端對結果的校準,不等於工程品質檢驗。
  • 工程管理:協調工班順序、確認防水完成後不再被破壞、安排蓄水測試並彙整紀錄,處理的是施工品質。
  • 法定監造:依法令需由具資格者執行的監造角色,是否適用取決於個案的工程性質與許可範圍,不應預設由一般施工團隊承擔。個案是否涉及,建議向建築師或主管機關確認。

毛胚屋的衛浴條件在交屋時大多已經固定。珥本介紹 BOFFI HOME II 時寫到,衛浴降板區的排水、高程與管線路徑要在完成面之前確認,防水、排水、給水、電力、空調在封板前逐一確認、測試、記錄。在衛浴裡,設計條件與工程條件互相牽動,責任範圍更需要寫清楚。

建議把以下內容寫進合約或施工說明:防水範圍與關鍵部位的處理方式、蓄水測試的時機與確認人、照片與紀錄的移交形式,以及設計變更的書面程序。涉及保固與責任的條款,建議依個案請法律專業人士確認。

五、浴室防水常見問題 FAQ

Q1:為什麼浴室防水要重視搭接?

因為浴室存在牆地轉角、管口、出水口與不同材料交界。防水層需要在這些位置維持連續,因此施工時必須注意不同材料與工程界面的搭接、補強與收頭。

Q2:防水工程完成後為什麼還要做蓄水測試?

因為防水層完成後仍需要透過實際測試進行驗證。珥本會依不同施工階段進行相應檢查,並透過水位觀察、影像紀錄與現場紀錄確認工程狀態。

Q3:什麼是隱蔽工程施工履歷?

隱蔽工程施工履歷,是在防水、管線等工程被完成面遮蔽之前,留下實際施工狀態、位置、材料、工法與測試等資訊,讓住宅未來維修或改造時能夠追溯原始工程。

Q4:防水材料越多,防水效果就一定越好嗎?

不一定。防水品質除了材料本身,也取決於基層條件、施工方式、搭接、轉角、管口、出水口及後續工程是否破壞防水層,以及最終的工程驗證。完整的系統控制,比單純增加材料更重要。

六、URBANE Construction Intelligence:看不見的工程標準

經過住宅設計與工程實務累積,珥本將浴室防水的核心邏輯整理為六項標準:

浴室防水的六項標準,從防水範圍到測試紀錄:全室防水(地面與牆面全部納入,天花板及梁除外)、搭接(不同材料與工程界面之間維持連續)、牆地轉角補強(玻璃纖維布跨越轉角,沿牆面上折 10 cm)、180 cm 加強(牆面使用高度內,防水層加入不織布)、出水口加強(管線與防水層交會處額外處理)、測試與施工履歷(依施工階段測試,留下影像與紀錄)。示意圖,未依比例繪製。
珥本浴室防水的六項標準,與上方清單對應。

珥本設計 URBANE DESIGN 成立於台中,由 Founder & Design Director 陳建佑 Steven Chen 主導設計實踐,專注於高端住宅、豪宅、私人住宅與空間整合,服務涵蓋Interior Architecture、Integrated Execution、FF&E、Design Consultancy。

  • 全室防水:除了天花板及梁之外,浴室地面與牆面均納入防水範圍。
  • 搭接:不同防水材料與工程界面之間維持連續性,降低防水系統產生薄弱點的風險。
  • 牆地轉角補強:地板防水層加入玻璃纖維布,跨越牆地轉角並沿牆面上折 10 cm。
  • 180 cm 使用高度加強:針對人體使用水與水花噴濺高度,於牆面 180 cm 範圍內加入不織布進行額外補強。
  • 出水口加強:針對管線與防水層交會的位置進行額外防水處理。
  • 測試與施工履歷:依施工階段進行相應測試,並留下實際施工影像與工程紀錄。

我們所理解的住宅設計,不只是在完成面上處理比例、材料、光線與家具,設計也必須深入基層、管線、防水、機電、材料界面、施工精度與長期維護,因此珥本將 Design Intelligence 與 Construction Intelligence 視為同一個連續系統。

看得見的,是住宅最後呈現出的比例、材料與光線。看不見的,是那些在完工之後仍然持續守護空間品質的工程。

The Art of Subtlety and Timeless Proportions. 真正的高級,不只是完成面足夠精緻,而是當所有工程被藏起來之後,住宅依然能夠經得起時間。

浴室完工後,人們看到的是石材、磁磚、五金與衛浴設備;但真正決定住宅長期可靠程度的,往往藏在這些完成面下面:防水層有沒有完整、界面有沒有搭接、牆地轉角有沒有補強、玻璃纖維布有沒有跨越轉角並上折 10 cm、180 cm 使用高度加強區有沒有正確施作、出水口有沒有處理、工程有沒有經過測試、施工狀態有沒有被留下。這些問題,在住宅完工當天可能沒有人注意,但多年之後,它們可能成為最重要的差別。

因此,珥本對防水工程的理解很簡單:先把看不見的工程做好,再讓它安靜地消失在完成面之後。這也是高端住宅真正的工程品質。Visible Beauty × Invisible Intelligence:看得見的是空間,看不見的是,讓空間經得起時間的工程。
